Recopilación de datos y reloj de GS

Tabla de contenido

Pantalla de inicio Registro de entrada y salida del empleado Haga clic aquí para obtener más información. Haga clic aquí para obtener información sobre el uso del botón Seguimiento de lote a lote. Haga clic aquí para obtener información sobre el uso del botón Códigos de desecho para cambiar las piezas buenas por piezas de desecho . Haga clic aquí para obtener información sobre el uso de la casilla de verificación Transferir WIP a la papelera. Actualización de varios trabajos . Cierre de sesión. Secuencias de tareas . WIP to Bin Transfers Supervisor Otras Versiones

Antes de usar este sistema, los niveles de seguridad deben establecerse para los empleados que usan GS Timeclock & Data Collection; de lo contrario, el valor predeterminado de seguridad es bajo. Los niveles de seguridad deben establecerse a través de Sistema en línea > Administración > Seguridad del grupo GUI .

La GUI en línea/ GS Timeclock admite el uso de un dispositivo biométrico para que los empleados activen sus opciones. La seguridad biométrica desactiva todas las listas de empleados y los empleados se ven obligados a utilizar el dispositivo biométrico siempre que deseen activar sus opciones. Comuníquese con su representante de ventas para obtener información sobre precios.

Las pantallas de reloj registrador y recopilación de datos de GS pueden mostrarse en el idioma del empleado configurando el código de idioma principal y secundario de un empleado en su Maestro de empleados. Los idiomas que se admiten en este momento son inglés, español y francés.

Si una de las opciones de Fabricación estándar está activada para Transferencia automática a productos terminados y la opción está activada para Imprimir WIP en etiquetas FG desde GUI, el ID de informe 1871, SF_WiptoFGlbl.rpt , debe estar activo.

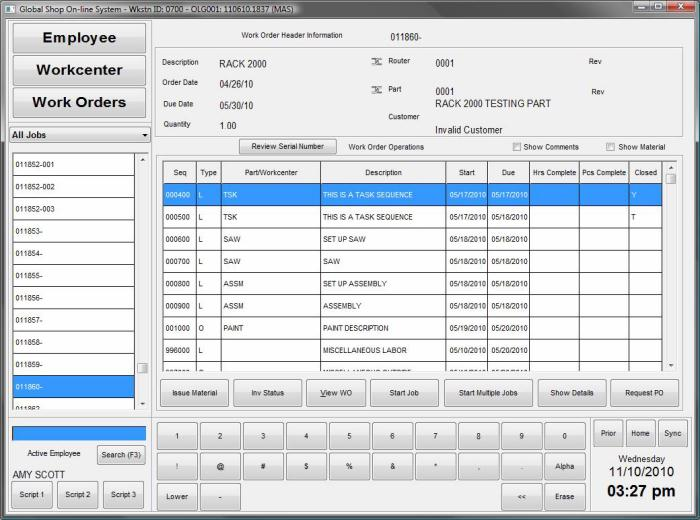

Pantalla de inicio

Haga doble clic en el icono del escritorio para iniciar GS Timeclock and Data Collection. La siguiente pantalla se abrirá si hay empleados activos conectados actualmente. Esta pantalla también se conoce como la pantalla "Inicio":

Esta pantalla de "inicio" muestra Empleados activos en el navegador y una lista de empleados que actualmente están registrados en el sistema en el cuadro de desplazamiento; estos son empleados que han fichado en esta estación de trabajo solamente. Los trabajos activos en esta estación de trabajo se muestran en la tabla grande; estos son los trabajos activos para los empleados que están activos en esta estación de trabajo solamente. El empleado que está registrado en el trabajo específico se puede identificar por las iniciales en la columna del extremo izquierdo de la tabla; las iniciales del empleado se completan desde Nómina > Archivo > Empleados .

De forma predeterminada, las horas y las piezas en la pantalla GUI se informan en cantidades reales (por ejemplo, 9 horas 1 pieza). Si la opción estándar en línea Mostrar % de finalización en las pantallas TimeClock está marcada, las horas y las piezas en la pantalla GUI se informarán como porcentaje completado.

Al seleccionar el botón Mostrar todas las estaciones de trabajo activas , aparecerán todos los trabajos activos en todas las estaciones de trabajo GUI en la pantalla para su revisión. Al seleccionar el botón Inicio, la vista regresará solo a los trabajos activos en la estación de trabajo GUI adecuada.

Hay tres botones en la esquina superior izquierda de la pantalla: Empleado , Centro de trabajo, Órdenes de trabajo. Al seleccionar el botón Empleado , aparece el navegador y la lista de Empleados activos (ver más abajo). Al seleccionar el botón Centro de trabajo, aparece el navegador y la lista Todos los centros de trabajo. Al seleccionar el botón Órdenes de trabajo , aparece el navegador y la lista Todos los trabajos .

Debajo de los tres botones están el "navegador" y el "cuadro de desplazamiento" que contiene la lista correspondiente para el navegador. Independientemente del botón seleccionado ( Empleado, Centro de trabajo u Órdenes de trabajo), la información que se muestra en el cuadro de desplazamiento se puede alternar cambiando la selección desde el navegador: Empleados activos , Todos los empleados , Todos los trabajos , Todos los centros de trabajo, Todos los horarios , Todos los departamentos , Todos los grupos de trabajo o Trabajos indirectos .

La altura de las filas en el cuadro de desplazamiento se puede modificar ajustando la Altura de la fila de la cuadrícula en Opciones en línea estándar. Ajuste la altura de las filas para mostrar más o menos filas en la pantalla a la vez. Los datos del cuadro de desplazamiento se pueden exportar haciendo clic derecho en cualquier parte del cuadro de desplazamiento y seleccionando Exportar todos los datos .

Nota : Según la configuración de seguridad, es posible que Todos los empleados y Empleados activos no estén disponibles desde el navegador.

Cuando se selecciona Empleados activos desde el navegador, el cuadro de desplazamiento mostrará todos los empleados que han fichado en la estación de trabajo. (Esta es una lista de empleados activos solo para esta estación de trabajo específica, que no debe confundirse con los empleados activos en el sistema). Cuando se selecciona Todos los empleados en el navegador, el cuadro de desplazamiento mostrará todos los empleados que no han sido despedidos en maestro (Nómina > Archivo > Empleados ). Cuando se selecciona Todos los trabajos desde el navegador, el cuadro de desplazamiento mostrará todas las órdenes de trabajo que no se han cerrado. Cuando se selecciona Todos los centros de trabajo desde el navegador, el cuadro de desplazamiento mostrará todos los centros de trabajo creados por Estimación/Enrutamiento y Gestión de cotizaciones > Archivo > Mantenimiento del centro de trabajo. Cuando se selecciona Todos los horarios desde el navegador, el cuadro de desplazamiento mostrará todos los horarios flexibles abiertos y las listas de cortes abiertas creadas por Control de planta > Archivo > Horario flexible o Horario de mano de obra de lista de cortes. Cuando se selecciona Todos los departamentos en el navegador, el cuadro de desplazamiento mostrará todos los departamentos que se encuentran en Workcenter Master . Cuando se selecciona Todos los grupos de trabajo desde el navegador, el cuadro de desplazamiento mostrará todos los grupos de trabajo, según lo creado por Estimación/Rutas y Gestión de presupuestos > Archivo > Mantener grupos de trabajo . Cuando se selecciona Trabajos indirectos desde el navegador, el cuadro de desplazamiento mostrará todas las órdenes de trabajo abiertas que han sido marcadas como Indirecto por Inventario > Archivo > Cuentas de mano de obra indirecta.

Aunque cualquiera de los navegadores se puede seleccionar independientemente de cuál de los 3 botones ( Empleado, Centro de trabajo u Órdenes de trabajo) se seleccionó (si la seguridad lo permite), para dar estructura a este documento, los navegadores y sus pantallas relacionadas se dividirán en 3 secciones. Los buscadores de Empleados activos y Todos los empleados se analizarán en la sección Empleado a continuación. Todos los centros de trabajo y todos los grupos de trabajo se analizarán en la sección Centro de trabajo a continuación. Todos los trabajos , todos los horarios y los trabajos indirectos se analizarán en la sección Órdenes de trabajo a continuación.

Debajo de la lista del cuadro de desplazamiento se encuentra la identificación del empleado activo (en la captura de pantalla arriba, el empleado activo es Mike Columns). Puede o no haber el nombre de un empleado debajo del título de Empleado activo. Si un empleado ha seleccionado su nombre para realizar una transacción o verificar un estado, su nombre aparecerá bajo el título de Empleado activo. Cualquier actividad posterior (marcar entrada, iniciar/actualizar/eliminar un trabajo, mostrar historial, etc.) ocurrirá para el empleado identificado como Empleado Activo.

El teclado en la parte inferior de la pantalla permite al usuario teclear números y letras. Haga clic en el botón Alfa cuando esté en modo numérico para cambiar a letras:

El botón Inferior en la esquina inferior izquierda de las opciones alfa permite al usuario cambiar a letras minúsculas. Haga clic en el botón Num cuando esté en modo alfabético para volver al teclado numérico.

El botón Inicio permite al usuario volver a la pantalla Trabajos activos en esta estación de trabajo en cualquier momento. Cuando una estación de trabajo permanece inactiva durante un tiempo, el sistema volverá automáticamente a la pantalla de "inicio".

El botón Sincronizar es similar al botón Inicio ; sin embargo, el botón Sincronizar buscará modificaciones hechas a las órdenes de trabajo para cambiar la lista de despacho.

El botón <<Anterior permite al usuario volver a la última pantalla visualizada.

En la pantalla de "inicio", si se selecciona el nombre de un empleado específico en la lista del cuadro de desplazamiento, se mostrarán los trabajos en los que está trabajando el empleado. Esta es la misma pantalla que aparecería si se seleccionara el botón Mostrar trabajos después de seleccionar el botón Empleado para el Empleado activo; por lo tanto, consulte la explicación Trabajos en los que está trabajando el empleado en la sección Empleado : Mostrar trabajos a continuación para ver las explicaciones y la funcionalidad de esta pantalla.

Empleado

En la pantalla de inicio, seleccione el botón Empleado . De manera predeterminada, el navegador está configurado para Empleados activos y el cuadro de desplazamiento enumera a los empleados que han fichado en esta estación de trabajo. No hay una tabla en el lado derecho de la pantalla, pero hay una lista de botones disponibles para seleccionar bajo el título Elija una acción para el empleado .

Marcar Entrada y Marcar Salida

Nota : si existen configuraciones de seguridad media o alta, los pasos para realizar las siguientes actividades variarán. Para aumentar la configuración de seguridad, se requiere escanear la credencial del empleado porque la opción Todos los empleados en el navegador está bloqueada.

Para que un empleado registre su entrada:

  1. seleccione Todos los empleados desde el navegador,
  2. seleccione su nombre de la lista en el cuadro de desplazamiento, y
  3. haga clic en el botón Entrada de reloj .
    Nota : un empleado no puede agregar trabajos sin registrarse primero.

Para que un empleado marque la salida:

  1. seleccione Empleados activos desde el navegador,
  2. seleccione su nombre de la lista en el cuadro de desplazamiento, y
  3. haga clic en el botón Hora de salida .
    Nota : si un empleado marca su salida sin cerrar sesión en trabajos activos, los trabajos se suspenden.

A lo largo del día, para que un empleado pase de una estación de trabajo con GUI a otra, no es necesario que marque la salida de una estación de trabajo para marcar la entrada en la siguiente estación de trabajo. El sistema reconoce que hasta que el empleado use la función de Salida, las Entradas adicionales que ocurren simplemente hacen que el empleado esté "activo" en esa estación de trabajo en particular para que pueda realizar una actividad en esa estación de trabajo. Ejemplo: Bob usa la estación de trabajo A para marcar la entrada a primera hora de la mañana y luego agrega Job1 a su lista de actividades. Bob ahora aparece en la lista de empleados activos en la estación de trabajo A. A media mañana, Bob termina el trabajo 1 pero quiere usar la estación de trabajo B, que está más cerca de él, para actualizar el trabajo 1. Debido a que Bob está "activo" en la estación de trabajo A y no en la estación de trabajo B, debe registrar su entrada en la estación de trabajo B. En la estación de trabajo B, Bob selecciona Todos los empleados del navegador, selecciona su nombre de la lista en el cuadro de desplazamiento y hace clic en el botón Reloj . En botón. Luego ingresa la información necesaria sobre Job1. Ahora, Bob aparecerá en la lista de empleados activos tanto en la estación de trabajo A como en la estación de trabajo B.

Mostrar historial

Un empleado puede ver una lista de todos los trabajos en los que trabajó durante un rango de fechas específico con el número total de horas acumuladas para el rango de fechas. Para ver el historial, resalte el nombre del empleado en la lista de empleados activos o en la lista de todos los empleados y seleccione el botón Mostrar historial . Nota: Si la pantalla activa es la pantalla de "inicio" (Trabajos activos en esta estación de trabajo) y un empleado selecciona su nombre de la lista del cuadro de desplazamiento, primero tendrá que seleccionar el botón Empleado para que el botón Mostrar historial sea visible.

Consulte En línea > Ver > Historial de trabajo del empleado para obtener una explicación de esta vista. Iniciar el historial de trabajo del empleado desde la pantalla GUI solo permitirá al usuario ver el historial del empleado activo elegido; por lo tanto, no hay diferencia en la pantalla si se elige Ver solo por fecha o Ver por empleado .

 Agregar trabajos

Una vez que un empleado registra su entrada, puede iniciar sesión en una orden de trabajo haciendo clic en el botón Agregar trabajos (no olvide asegurarse de que el nombre del usuario aún se muestre en la sección Empleado activo en la parte inferior izquierda de la pantalla GUI). El navegador mostrará de forma predeterminada Todos los trabajos y el cuadro de desplazamiento mostrará una lista de todos los trabajos disponibles. Nota: Si la pantalla activa se ha predeterminado en la pantalla de "inicio" (Trabajos activos en esta estación de trabajo), el empleado deberá seleccionar primero el botón Empleado para que el botón Agregar trabajos sea visible. El empleado puede cambiar el navegador de Todos los trabajos a Todos los centros de trabajo, Todos los horarios , Todos los departamentos, Todos los grupos de trabajo o Trabajos indirectos y seleccionar los trabajos apropiados en esas pantallas. Para obtener una explicación de Todos los centros de trabajo, consulte la sección Centro de trabajo a continuación. Para obtener una explicación de todos los horarios y trabajos indirectos, consulte la sección Órdenes de trabajo a continuación.

Resalte el trabajo en el cuadro de desplazamiento para iniciar sesión y el sistema mostrará la pantalla de información y operaciones del encabezado de la orden de trabajo correspondiente:

Para mostrar secuencias de comentarios, marque la casilla de verificación Mostrar comentarios . Para mostrar secuencias de materiales, marque la casilla de verificación Mostrar material . Al hacer doble clic en una secuencia de material, aparecerá la pantalla de oferta y demanda de la pieza. Si esta orden de trabajo incluye números de serie, haga clic en Revisar número de serie para revisar y/o mantener los números de serie. Esto abrirá Control de planta > Archivo > Mantener números de serie .

La pantalla Información y operaciones del encabezado de la orden de trabajo contiene algunas funciones de cuadrícula adicionales. Haga clic en este enlace para revisar la funcionalidad adicional disponible para esta cuadrícula.

Material de emisión

Marque la casilla de verificación Mostrar material para mostrar las secuencias de materiales en esta orden de trabajo. Resalte la secuencia de materiales en la sección Operaciones de órdenes de trabajo y seleccione el botón Emitir material. Se abrirá la pantalla Emitir material para trabajo en proceso. Si hay requisitos para el trabajo activo, los requisitos pendientes se mostrarán independientemente de la secuencia de material específica seleccionada. Procese los problemas materiales como de costumbre; consulte Shop Floor > Transactions > Issue Material para obtener información adicional sobre este proceso.

Nota : Al escanear una secuencia de material, se abrirá automáticamente la pantalla Emitir material.

Nota: Si la opción de empresa en línea estándar está configurada para usar la pantalla de emisión de material por lote/contenedor, aparecerá una pantalla de emisión de material separada que permite escanear la información de lote/contenedor.

Haga clic aquí para más información.

Si se activa la pantalla de uso de material de emisión por lote/contenedor de la opción de empresa en línea estándar, al escanear una secuencia de material aparecerá una pantalla de material de emisión revisada:

Los campos Orden de trabajo, Descripción de la orden de trabajo, Fecha, Sec., Pieza, Rev., Descripción de la pieza, Cantidad disponible y Cantidad no emitida son de solo lectura. Todos, excepto el campo Cantidad disponible , se completarán cuando se abra la Pantalla de material de entrega. Escanee el número de lote para completar los campos Cantidad y Cantidad disponible . Nota : si el número de lote se ingresa manualmente en la pantalla, los campos Cantidad y Cantidad disponible no se muestran hasta que se ingresen tanto el Lote como el Contenedor. Seleccione Guardar para seleccionar la cantidad a emitir. Seleccione Borrar para borrar la información previamente seleccionada. Seleccione Eliminar para eliminar la cantidad a emitir.

Nota: La primera secuencia de material no se puede eliminar.

Seleccione Ok para emitir el material. Seleccione Inv Status para ver la información de MRP de la pieza .

Nota: este botón no estará disponible si la opción de empresa en línea estándar está configurada para bloquear todos los problemas de inventario .

Estado de inversión

Para revisar el Estado de inventario de un material, resalte la secuencia de materiales y seleccione el botón Estado de inventario. Esto abrirá la información de MRP de la pieza del material seleccionado. Recordatorio: Para que se muestren las secuencias de materiales, la casilla de verificación Mostrar material debe estar marcada.

Ver OT

Para revisar una orden de trabajo, resalte la orden de trabajo y seleccione el botón Ver OT . Consulte Control de planta > Ver órdenes de trabajo para obtener una explicación de la pantalla.

Iniciar trabajo

Para iniciar un trabajo (único), resalte la secuencia adecuada en la sección Operaciones de órdenes de trabajo y haga clic en Iniciar trabajo . El acto de comenzar un solo trabajo que no forma parte de un horario flexible o un horario laboral de lista de cortes se conoce como horario dinámico. Si el botón Iniciar trabajo se utiliza para un trabajo que forma parte de un conjunto de trabajos múltiples (consulte Trabajos múltiples a continuación), el sistema le preguntará si el trabajo debe iniciarse como parte del conjunto de trabajos múltiples.

Si la opción Estándar en línea está activada para Solicitar centro de trabajo al iniciar trabajos en la GUI , aparecerá la siguiente pantalla después de seleccionar el botón Iniciar trabajo , lo que permite al usuario anular el centro de trabajo en la secuencia de trabajo en la que está iniciando sesión:

El centro de trabajo en la operación de la orden de trabajo por defecto es la pantalla. Use el menú desplegable para buscar todos los centros de trabajo ingresados a través de Estimación/Rutas > Archivo > Mantenimiento del centro de trabajo. Cuando se actualice la secuencia, el registro de detalles del trabajo se escribirá con el centro de trabajo seleccionado en esta pantalla. Sin embargo, el centro de trabajo en la operación del trabajo no se actualizará si se selecciona un centro de trabajo diferente en esta pantalla. Nota : Si el centro de trabajo en la operación de la orden de trabajo es un grupo de trabajo , aparecerá una casilla de verificación en esta pantalla Mostrar solo miembros del grupo de trabajo . Si esta casilla está marcada, la lista desplegable de centros de trabajo solo incluirá aquellos centros de trabajo que formen parte del grupo de trabajo.

Iniciar varios trabajos

Para iniciar varios trabajos al mismo tiempo, resalte la secuencia adecuada en la sección Operaciones de órdenes de trabajo y haga clic en el botón Iniciar varios trabajos . Después de seleccionar esta opción, este y todos los trabajos subsiguientes se iniciarán al mismo tiempo si el usuario continúa usando el botón Iniciar varios trabajos . El sistema hará los pequeños ajustes necesarios para que todos los trabajos de los múltiples trabajos configurados comiencen exactamente a la misma hora de inicio; haciendo que el conjunto de trabajos múltiples sea más claro durante el equilibrio laboral.

Después de agregar el primer trabajo de un conjunto de varios trabajos, seleccione el siguiente trabajo de la lista Todos los trabajos. Resalte la secuencia adecuada en la sección Operaciones de órdenes de trabajo y haga clic en el botón Iniciar varios trabajos . Continúe con estos pasos hasta que se hayan iniciado todos los trabajos del conjunto de trabajos múltiples.

Los trabajos múltiples en los que se trabaja simultáneamente y que no forman parte de un horario flexible o un horario de mano de obra de lista de cortes se denominan horarios dinámicos.

Nota : Si el usuario permite que transcurra demasiado tiempo entre el inicio de los trabajos de un conjunto múltiple, o el usuario deja la pantalla para ver otra pantalla, etc., el sistema no identificará que los inicios retrasados son parte del conjunto múltiple. . Nota : Si durante la misma sesión de "Agregar trabajo", el usuario usa el botón Iniciar trabajo después de haber usado el botón Iniciar trabajos múltiples , el sistema le preguntará si desea que el trabajo comience como parte del conjunto de trabajos múltiples.

Para comprender más acerca de los trabajos múltiples, consulte la sección Actualizar trabajos : Actualización de trabajos múltiples a continuación para conocer la lógica detrás de los trabajos múltiples.

Mostrar detalles

Resalte una secuencia de la sección Operaciones de órdenes de trabajo de la pantalla y haga clic en el botón Mostrar detalles :

No olvide: Al hacer clic en el botón <<Anterior , volverá a la pantalla Información y operaciones del encabezado de la orden de trabajo.

Solicitar orden de compra

Para crear una orden de compra para una secuencia externa, seleccione la secuencia externa y haga clic en el botón Solicitar orden de compra.

La pantalla GUI ahora mostrará el trabajo y la secuencia , el número de pieza y la cantidad requerida para esta orden de trabajo específica; la cantidad se puede cambiar si se desea. Seleccione el botón Procesar para crear la orden de compra. Vaya a Compras > Archivo > Impresión externa de orden de compra (en línea) para editar la información de la orden de compra, generar la orden de compra e imprimir la prueba de orden de compra.

Mostrar trabajos

Desde la pantalla de "inicio", seleccione el nombre del empleado de la lista en el cuadro de desplazamiento, seleccione el botón Empleado y luego el botón Mostrar trabajos . Aparecerá la pantalla Trabajos en los que está trabajando el empleado. El atajo para esta pantalla desde la pantalla de "inicio" es simplemente seleccionar el nombre del empleado de la lista en el cuadro de desplazamiento; la pantalla resultante será la misma.

Desde esta pantalla Trabajos en los que está trabajando el empleado , el usuario puede ver el tiempo de entrada del empleado y cierta información sobre el trabajo o los trabajos en los que está conectado activamente. Hay botones debajo de la tabla que permiten la vista del detalle de la orden de trabajo o el ingreso de una actividad. Consulte la sección Actualizar trabajos : Actualización de un solo trabajo a continuación para obtener una explicación de los trabajos en los que trabajan los botones de la pantalla Empleado y su funcionalidad.

Sin detalle

Resalte una orden de trabajo específica y haga clic en el botón Detalle W/O . La información del encabezado de la orden de trabajo y las operaciones de la orden de trabajo correspondientes se mostrarán en la tabla. Consulte la sección Empleado: Agregar trabajos anterior para ver las explicaciones y la funcionalidad de la pantalla Información y operaciones del encabezado de la orden de trabajo.

Seleccionar/Deseleccionar

Para seleccionar o deseleccionar varios trabajos de la pantalla Trabajos en los que está trabajando el empleado, se deben seleccionar/deseleccionar con el botón Seleccionar/Deseleccionar . Resalte el trabajo apropiado y haga clic en el botón Seleccionar/Anular selección ; el color de resaltado para ese trabajo cambiará una vez que se haya seleccionado o deseleccionado. Vea la leyenda en la parte inferior izquierda de la pantalla para los colores correspondientes en los que se muestra una línea en función de si está resaltada, normal o seleccionada. Resalte el siguiente trabajo y haga clic en el botón Seleccionar/Anular selección y el color de resaltado de ese trabajo cambiará.

Alternar todo

El botón Alternar todo es similar al botón Seleccionar/Deseleccionar descrito anteriormente; sin embargo, al hacer clic en el botón Alternar todo, todos los trabajos en la pantalla Trabajos en los que trabaja el empleado se seleccionan o deseleccionan sin necesidad de resaltar cada trabajo individualmente.

Agregar trabajos

El botón Agregar trabajos hace que el navegador cambie a Todos los trabajos y el cuadro de desplazamiento se llene con todas las órdenes de trabajo abiertas. Si corresponde, cambie el navegador a Trabajos indirectos o Todos los horarios . Seleccione la orden de trabajo o el cronograma adecuado y la tabla cambiará a la pantalla Información y operaciones del encabezado de la orden de trabajo. Consulte la sección Agregar trabajos anterior para conocer las definiciones de los campos y botones en esa pantalla y cómo usarlos.

Quitar trabajos

Para eliminar un trabajo de la lista de trabajos en los que trabaja el empleado, resalte el trabajo adecuado y seleccione el botón Eliminar trabajos. Esto eliminará el trabajo sin cargar ningún tiempo al trabajo. Si es necesario eliminar varios trabajos, utilice el botón Seleccionar/Anular selección para seleccionar varios trabajos. Consulte la explicación de cómo usar el botón Seleccionar/Anular selección anterior.

Actualizar trabajos

Actualización de un solo trabajo

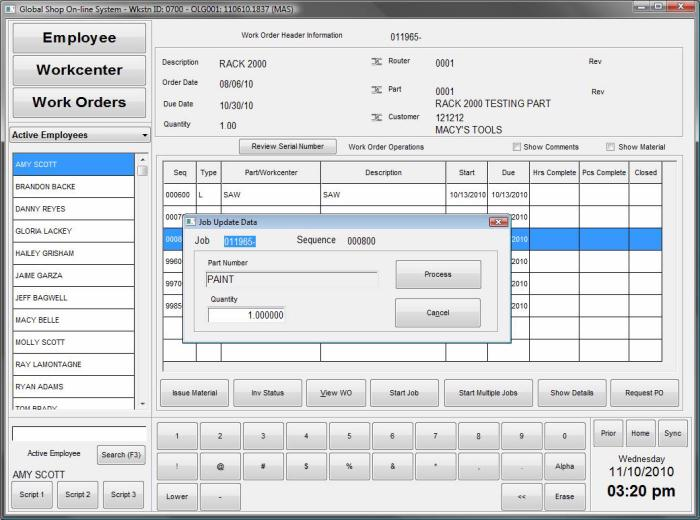

Si solo se seleccionó un trabajo y se eligió el botón Actualizar trabajos , aparecerá la siguiente pantalla:

El centro de la pantalla mostrará campos para la entrada de datos relacionados con el trabajo especificado.

El centro de trabajo predeterminado es el centro de trabajo de la orden de trabajo para esta secuencia; sin embargo, si el trabajo se completó en un centro de trabajo diferente, seleccione el centro de trabajo apropiado desde el navegador. El navegador incluye todos los Workcenter Masters en Global Shop (Estimación/Enrutamiento y Gestión de presupuestos > Archivo > Mantenimiento de Workcenter ). Esto no hará un cambio permanente en la orden de trabajo, solo en esta transacción.

Si la opción estándar de empresa en línea está configurada para permitir que los empleados ingresen piezas , el empleado puede ingresar la cantidad de piezas buenas y piezas de desecho completadas. Si se ingresa una cantidad negativa para Piezas buenas , esa cantidad se deducirá de las Piezas reales completadas.

Para usar el teclado de la computadora para ingresar las piezas Buenas/Desechos: resalte el campo apropiado (Bueno o Desecho) e ingrese la cantidad usando el teclado numérico del teclado de la computadora. Nota : Hacer clic en la tecla <ENTER> en el teclado de la computadora mientras el cursor está en el campo Good Pieces actuará igual que hacer clic en el botón Process y las cantidades se actualizarán en este momento. Use la tecla <TAB> en el teclado de la computadora para mover el cursor al campo Piezas de desecho .

Para usar el teclado que se muestra en la parte inferior de la pantalla para ingresar piezas buenas/de desecho: 1) ingrese la cantidad, 2) confirme la entrada en el cuadro debajo del cuadro de desplazamiento y arriba de Empleado activo en la parte inferior izquierda de la pantalla, y 3 ) seleccione el campo al que se aplica la cantidad. Por ejemplo, para ingresar 10 piezas buenas en una secuencia, ingrese 10 y luego seleccione el campo Piezas buenas y se mostrará 10.00.

Si la Opción estándar de empresa en línea está configurada para Usar código de motivo de desecho y el empleado ingresó una cantidad mayor que cero en Piezas de desecho, aparecerá la siguiente pantalla incrustada.

Elija el Código de motivo de desecho del navegador o ingrese el código apropiado; los códigos se ingresan en Tablas de fabricación avanzada > Códigos de rechazo/desecho . Ingrese la Cantidad a descartar para el código de motivo ingresado. Continúe ingresando códigos/cantidad de motivo de desecho hasta que la Cantidad total asignada = Cantidad total de desecho .

Para los usuarios de pantalla táctil , use el teclado en la parte inferior de la pantalla para ingresar el motivo de desecho. A continuación, haga clic en el campo Cantidad y el número ingresado en el teclado se moverá al campo Cantidad.

Resalte un campo en el registro de motivo de rechazo para realizar una modificación. Haga clic en Eliminar para eliminar el registro resaltado. Haga clic en Aceptar para volver a la pantalla de la GUI.

Marcar la casilla de verificación Usar piezas estimadas es un atajo solo si se ha completado la cantidad exacta de piezas que se solicita en la orden de trabajo y no es necesario ingresar las piezas de desecho. Al marcar esta casilla, el sistema completará la Cantidad de ejecución de la orden de trabajo en el campo Piezas buenas. Este valor se puede modificar, pero si lo es, la casilla de verificación se deseleccionará.

Si la opción de Fabricación estándar está activada para Transferir desde la GUI en línea sin código de operación y se ingresó la cantidad en el campo Piezas buenas y esta es la última operación de mano de obra en la orden de trabajo, aparecerá una casilla de verificación después de la casilla de verificación Usar piezas estimadas llamada Transferir WIP a FG . La casilla estará marcada de forma predeterminada, pero se puede cambiar manualmente si es necesario; además, hay una subopción disponible para establecer el valor predeterminado de Transferir WIP a FG como desmarcado. Cuando la opción Transferir WIP a FG está marcada, la cantidad de piezas buenas ingresadas se moverá automáticamente a productos terminados tan pronto como se ejecute la Actualización en línea. Si la opción de Fabricación estándar Permitir una WIP diferente a la cantidad de transferencia FG está activada, aparecerá un campo Cantidad a transferir en esta sección de la pantalla para permitir la entrada de la cantidad de transferencia adecuada; la cantidad será completada por el sistema, pero se puede cambiar. Consulte la explicación de la opción Permitir una WIP diferente a la cantidad de transferencia de FG para ver un ejemplo de cómo se podría usar este campo y una explicación de por qué el valor completado por el sistema puede ser diferente de las piezas buenas que se informan. Nota : si la cantidad estimada ya se completó y se movió a productos terminados, la casilla de verificación no estará visible. Si la siguiente operación es una secuencia externa y la opción está activada para Transferencia automática al recibir si el Paso externo es el Paso final , la casilla de verificación no estará visible.

Si la opción estándar de empresa en línea está configurada para permitir que los empleados cierren pasos , el empleado puede completar la secuencia marcando la casilla Cerrar. Al marcar la casilla Cerrar, se marcará automáticamente la casilla Salir .

Para finalizar una secuencia de orden de trabajo sin cerrarla, marque la casilla Salir . Esto dejará la secuencia de la orden de trabajo disponible para volver a registrarla.

Si el empleado no está dejando una secuencia de orden de trabajo sino simplemente registrando cantidades, no debe marcar la casilla Cerrar o Salir.

Si el tiempo que se informa es para la configuración y no para el tiempo de ejecución, marque la casilla de verificación Cargar tiempo como configuración para cargar el tiempo de configuración.

Seleccione el botón Agregar comentarios para ingresar comentarios. Estos comentarios se pueden revisar en el detalle de la orden de trabajo.

Seleccione el botón Procesar para completar la actualización.

Si la opción Inventario avanzado Acceder al seguimiento de lote a lote desde la GUI mediante el código de operación está activada y la secuencia de mano de obra que se está actualizando contiene el código de operación especificado en Opciones de inventario avanzadas para poder acceder a la pantalla de seguimiento de lote a lote, un El botón Seguimiento de lote a lote estará visible en esta pantalla. Si la opción Acceder al seguimiento de lote a lote desde la GUI por código de operación no está activada o el código de operación en la secuencia de mano de obra no coincide con el especificado en las opciones de la empresa, el botón no estará visible en esta pantalla. Si la opción está activada, tan pronto como se ingresan Buenas piezas, el botón Proceso aparece atenuado. El operador se ve obligado a ingresar la información de seguimiento de lote a lote en esta parte antes de que se procese algo.

Haga clic aquí para obtener información sobre el uso del botón Seguimiento de lote a lote.

La Orden de trabajo/Sufijo/Secuencia y Número de pieza se muestran automáticamente en el encabezado de esta pantalla. Si proviene de la GUI, el número de empleado que ingresó las piezas se enumerará en el campo Operador y también se enumerará el Turno/Departamento/Grupo del empleado.

La fecha de transferencia será la fecha de hoy por defecto, pero se puede anular si es necesario.

El Número de lote y el Sufijo se completarán automáticamente si una de las opciones de Inventario avanzado está activada para asignar automáticamente el lote.

El número de ubicación será predeterminado al centro de trabajo de la secuencia de mano de obra donde se ingresaron las piezas buenas/de desecho. Esto representa la "sala de producción" donde se ensambla o empaqueta el producto terminado.

Ingrese el contenedor para mover las piezas buenas terminadas en el campo Contenedor FG. Si la opción de Fabricación avanzada Colocar productos terminados en contenedor de almacenamiento en el maestro de inventario está activada y se ingresó un contenedor de almacenamiento en la pantalla Opciones del maestro de inventario de la pieza en buen estado terminada, el contenedor FG se establecerá de forma predeterminada en el contenedor de almacenamiento ingresado para la pieza. Este contenedor se puede anular.

Todas las secuencias de materiales que preceden a la secuencia de mano de obra hasta una secuencia de mano de obra anterior se muestran en la lista. Alterne entre número de pieza/ubicación y descripción.

Los registros de lote que se muestran para cada componente de material son los registros maestros de artículos en los que la ubicación coincide con la ubicación de producto terminado que aparece en el encabezado de esta pantalla. En este ejemplo, la ubicación de la sala de producción es R01 y la información del lote para las secuencias de materiales en la lista se basa en los registros de artículos donde la ubicación es igual a R01. Se muestra la cantidad disponible en cada uno de los lotes/contenedores. La cantidad de consumo se basa en la cantidad estimada de material necesario para fabricar la pieza buena terminada. Modifique la Cantidad de consumo si se consume más o menos material que el estimado.

Si es necesario realizar un ajuste en la cantidad de inventario disponible del material, ingrese una cantidad en la columna Ajustar . Se escribirá una transacción P16. Si el ajuste debe aplicarse al trabajo, marque la casilla de verificación Aplicar ajustes al trabajo . Es posible que sea necesario realizar un ajuste si quedan piezas en el lote de material sobrante que deben eliminarse del inventario y aplicarse al trabajo al que se habrían enfrentado.

Marque la opción Mostrar contenedores vacíos y negativos para ver los contenedores vacíos o negativos. Marque la opción Mostrar todos los contenedores disponibles para mostrar una lista de todos los registros maestros de artículos para las secuencias de materiales, independientemente de si el contenedor coincide con el contenedor de producto terminado que se muestra en el encabezado de esta pantalla.

Haga clic en el botón Actualizar para que el sistema llene la pantalla con la última cantidad disponible para los componentes de material.

Resalte una secuencia de material y haga clic en el botón Transferencia de contenedor a contenedor si no hay suficiente material en el contenedor y es necesario realizar una transferencia desde otro contenedor. Esto abrirá la pantalla Inventario > Transacciones > Transferencias de inventario. Una vez realizada la transferencia de contenedor a contenedor, la cantidad disponible para la secuencia se actualizará en función de la transferencia de inventario que se acaba de realizar.

Hay disponible una etiqueta de lote a lote. Para imprimir las etiquetas de lote a lote, el ID de informe 4466, BI_Lot_Lot_Lbl.rpt , debe estar activo. El botón Imprimir etiqueta estará disponible si el Informe ID 4466 está activado.

Una vez que se hayan ingresado las cantidades necesarias de Consumir y/o Ajustar , haga clic en Guardar . Los materiales serán emitidos por el lote. El operador regresará a la pantalla Actualizar trabajo donde el botón Procesar ahora estará disponible. Nota : Si la opción Inventario avanzado para procesar automáticamente las piezas al finalizar la LTL está activada, tan pronto como se haga clic en Guardar , las piezas ingresadas para la secuencia de mano de obra se procesarán automáticamente y el operador regresará a la pantalla Empleado . Las cantidades ingresadas a través de la GUI deben aprobarse o rechazarse a través de Control de planta > Transacciones > WIP para productos terminados . Nota: Si la opción Inventario avanzado Auto WIP to FG LTL Lots when Online Update Runs está activada, las piezas ingresadas a través de la interfaz gráfica de usuario se convertirán automáticamente en productos terminados tan pronto como se ejecute la actualización en línea, lo que permite al usuario evitar ir a Shop Floor Control > Transacciones > Trabajo en curso para productos terminados.

Si la opción Estándar en línea Permitir convertir piezas buenas en piezas de desecho está activada, se verá un botón Códigos de desecho y se puede usar para cambiar las piezas informadas anteriormente en los pasos de mano de obra de Piezas buenas a Piezas de desecho.

Haga clic aquí para obtener información sobre el uso del botón Códigos de desecho para cambiar piezas buenas por piezas de desecho

Utilice el navegador de códigos para seleccionar el código de desecho apropiado y se mostrará la descripción del código correspondiente. Ingrese la Cantidad que debe cambiarse de bueno a desecho para el código de desecho. El sistema le asignará el siguiente Número de Calidad disponible. Use el navegador Seq para seleccionar el registro de detalles de mano de obra ingresado previamente. Alternativamente, se puede seleccionar primero el navegador Seq para seleccionar el registro apropiado y luego se puede ingresar el código de desecho y la cantidad.

Si es necesario cambiar una cantidad adicional de bueno a desecho para la orden de trabajo, se pueden cambiar varios registros desde esta pantalla.

El campo Desecho inspeccionado mostrará la cantidad total que se cambia de bueno a desecho.

Cuando se hayan ingresado todos los registros modificados, OK devolverá al usuario a la pantalla Actualizar trabajos para procesar los cambios. Al revisar la pantalla Operaciones de órdenes de trabajo , se verificará que la cantidad de piezas buenas y de desecho se haya ajustado correctamente.

Nota : Todos los registros detallados modificados se informan en órdenes de trabajo individuales. Si la orden de trabajo es parte de un Programa flexible, el usuario que realiza los cambios de desecho puede iniciar sesión en el Programa flexible o en la orden de trabajo individual para realizar los cambios durante Actualizar trabajo.

Si la opción estándar en línea Permitir transferencia de WIP a contenedor está activada, se verá una casilla de verificación Transferir WIP a contenedor debajo del campo Piezas buenas, lo que permitirá que las piezas se muevan de WIP a un contenedor.

Haga clic aquí para obtener información sobre el uso de la casilla Transferir WIP a la papelera

Marque la casilla de verificación Transferir WIP a contenedor para mover las piezas buenas de WIP a un contenedor . Tan pronto como esta opción esté marcada, un campo Bin estará disponible. Ingrese o busque el Contenedor WIP al que mover la(s) pieza(s). Nota : solo se pueden seleccionar contenedores marcados como contenedores WIP en Inventario > Archivo > Contenedores maestros.

Tan pronto como se haga clic en el botón Procesar , las piezas se moverán al contenedor seleccionado.

Nota : si la subopción Permitir transferencia de contenedor de trabajo en curso denominada Permitir transferencia parcial está activada, tan pronto como se haga clic en el botón Procesar , aparecerá la pantalla Transferencia de contenedor de trabajo en curso, lo que permitirá al usuario modificar la cantidad para transferir al contenedor. :

El valor de Cantidad se establecerá de forma predeterminada en las piezas buenas ingresadas. Modifique la Cantidad si es necesario. El campo Descripción es obligatorio. Haga clic en Aceptar para transferir las piezas al contenedor especificado.

Dos columnas adicionales son visibles en la cuadrícula de la orden de trabajo cuando la opción Permitir transferencia de WIP a contenedor está activada llamada Contenedor y piezas movidas . Después de que las piezas se hayan transferido a un contenedor WIP, el nombre del contenedor al que se transfirieron las piezas aparecerá en la secuencia de mano de obra que procede de la secuencia desde la que se transfirieron las piezas. El campo Piezas movidas se calculará como Piezas completadas - Cantidad transferida a un contenedor WIP.

Cuando el operador esté listo para comenzar a trabajar en la secuencia de mano de obra, haga doble clic en el nombre del contenedor en la secuencia para mover las piezas del contenedor nuevamente a WIP. Se abrirá la pantalla Transferencias WIP/Bin , que permite al operador mover las piezas en el contenedor de vuelta a WIP:

Al quitar el campo de Secuencia, el resto de los campos se completarán automáticamente con la información de WIP to Bin seleccionada.

Modifique la Cantidad a Transferir si es necesario. Haga clic en Aceptar para mover las piezas del contenedor nuevamente al WIP.

Nota: Si las piezas ya se completaron, pero no se utilizó la casilla de verificación Transferir WIP a contenedor al actualizar la orden de trabajo, las piezas completas aún se pueden mover a un contenedor haciendo clic en la cantidad completa en la columna Piezas completas . Si hay una cantidad en el campo Piezas completas , al hacer clic en la cantidad en el campo se abrirá la pantalla Transferencias WIP/Bin , lo que permitirá realizar la transferencia.

Nota : tres nuevas columnas estarán visibles en la pantalla Operaciones en Control de planta > Ver > Órdenes de trabajo denominadas Contenedor WIP, Total del contenedor y Piezas movidas. El nombre del Contenedor WIP y el número total de piezas en el contenedor se enumerarán en estos dos campos en la secuencia que procede de la secuencia desde la que se transfirieron las piezas. El campo Piezas movidas se calculará como Piezas reales completadas - Cantidad transferida a un contenedor WIP.

Después de hacer clic en Proceso , si se marca la opción Permitir entregas desde cronogramas dinámicos de la opción estándar de la compañía en línea, se le pedirá al usuario que entregue material para las partes completadas. Nota: Solo se le solicitará al usuario después de completar (total o parcialmente) la primera secuencia de parto. Responder llevará al usuario a Control de planta > Transacciones > Emitir material con respuestas completadas por el sistema que se pueden editar. Responder No omitirá la transacción de emisión de material. Nota : A diferencia del Programa de lista de cortes y el Programa flexible, la transacción de Entrega de material para un Programa dinámico es una oportunidad única ; si se selecciona la opción y el usuario omite la transacción de Entrega de material durante este tiempo, la transacción de Entrega de material debe realizarse a través de Control de planta > Transacciones > Entrega de material o mediante el botón Entrega de material en la pantalla Información del encabezado de la orden de trabajo de la GUI.

Después de hacer clic en Proceso , si una de las opciones de Fabricación estándar está activada para Transferencia automática a productos terminados y la opción está activada para Imprimir WIP en etiquetas FG desde GUI , aparecerá la siguiente pantalla después de que se hayan ingresado piezas buenas en una secuencia ( s) que hará que se produzca la transferencia automática de productos terminados:

Se muestra la secuencia de la orden de trabajo, el número de pieza, la ubicación, el lote/contenedor/calor/serie, la cantidad WIP'd y el número de etiquetas para cada secuencia. Nota: En este momento, Lot/Bin/Heat no se mostrará si las opciones están activadas para usar Lot/Bin. Si usa la serialización, se completará el número de serie.

Elija Mostrar el número de pieza o la descripción de la pieza.

Modifique el número de etiquetas para imprimir si es necesario. Nota: Hay una subopción para la impresión WIP de fabricación estándar en etiquetas FG desde la opción de etiqueta GUI que establece el número de etiquetas de forma predeterminada en una.

Haz clic en Procesar .

La columna # de etiquetas cambiará a Cantidad de etiquetas. Haga clic en Imprimir para imprimir las etiquetas. Nota: El ID de informe 1871, SF_WiptoFGlbl.rpt, debe estar activo para imprimir las etiquetas.

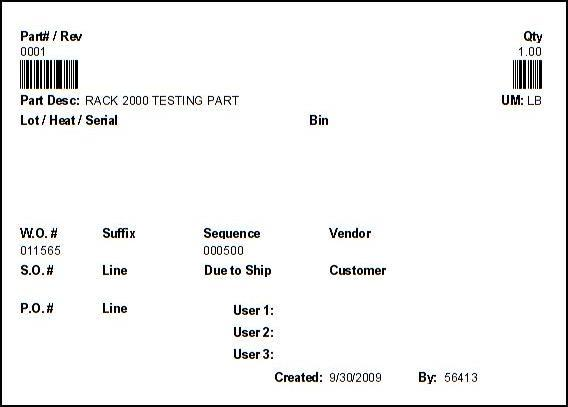

Aquí hay un ejemplo de cómo se verá la etiqueta:

Una vez que se hayan impreso las etiquetas, el sistema le preguntará si se imprimieron correctamente. Si la respuesta es No , las etiquetas se pueden reimprimir.

Actualización de varios trabajos

Cronograma de mano de obra de la lista de cortes

Si el usuario selecciona un trabajo que forma parte de un programa de lista de cortes que se inició, aparecerá la siguiente pantalla.

Marque la casilla Complete All Cuts o Complete All Reshear para que el sistema llene la columna Actual Cuts según la cantidad de piezas requeridas . Al marcar la casilla Complete All Reshear , el sistema completa la columna Re-Cuts con un valor obtenido al dividir la columna PCs Reqd por la columna Re-Factor con el valor de la columna Reshear Factor . Las cantidades de las columnas Actual Cuts y Re-Cuts se puede editar manualmente.

Si el cronograma no se terminó completo, ingrese las cantidades de Cortes reales y/o Recortes apropiados en la columna correspondiente para el elemento de línea correspondiente.

Se permiten socavaduras y sobrecortes, así como cerrar en corto si es necesario.

Haga clic en Aceptar .

El sistema prorrateará el tiempo y la cantidad de las secuencias de operación de cada orden de trabajo para reflejar la entrada del empleado.

Si su Opción estándar de empresa en línea Permitir problemas de cronogramas de lista de cortes está marcada, se le preguntará al usuario si desea entregar material para las piezas completadas. Responder llevará al usuario a Control de planta > Transacciones > Emitir material con respuestas completadas por el sistema que se pueden editar. Responder No omitirá la transacción de emisión de material en este momento; la transacción se puede completar para el Programa de lista de cortes en un momento posterior yendo a Control de planta > Transacciones > Emitir material para programar .

Horario Flexible y Horario Dinámico

Si el usuario selecciona actualizar varios trabajos que forman parte de un horario flexible o un horario dinámico, aparecerá la siguiente pantalla.

Los trabajos múltiples se dividen de acuerdo con la siguiente lógica:

  1. Si se ingresan recuentos de piezas y existen estimaciones, el tiempo se divide en función de la cantidad de trabajo realizado y el tiempo estimado para completar esa cantidad de trabajo.
  2. Si existen estimaciones pero no se ingresan recuentos de piezas, el tiempo se divide en función del tiempo restante estimado en cada trabajo en el que se está trabajando en el conjunto.
  3. Si no se ingresan recuentos de piezas y no existen estimaciones, o si el empleado está trabajando en varios centros de trabajo, el tiempo se divide en partes iguales.

Un empleado puede anular cualquier asignación automática marcando el Dividir el tiempo uniformemente independientemente del cuadro de progreso . Como resultado, todos los trabajos recibirán una parte igual de tiempo y costos.

Seleccione una orden de trabajo de las que se encuentran en la pantalla Detalles de actualización de trabajos múltiples y seleccione el botón Detalles del trabajo para ver la pantalla de información y operaciones del encabezado de la orden de trabajo correspondiente. Si elige el botón Inicio, volverá a la pantalla Detalles de actualización de trabajos múltiples.

Consulte las explicaciones anteriores en la sección "Para actualizar un solo trabajo" para los siguientes campos: Piezas buenas, Piezas de desecho, Código de motivo de desecho, Centro de trabajo, Cerrar, Salir, Usar piezas estimadas, Configuración y Comentario. La diferencia entre actualizar un solo trabajo y actualizar varios trabajos es que estos campos deben ingresarse/revisarse para cada orden/secuencia de trabajo.

Para ingresar cantidades en los campos Good Pieces y Scrap Pieces e ingresar los códigos apropiados en el Scrap Reason Code , si es necesario, seleccione la celda apropiada en la tabla e ingrese la información como se detalla anteriormente en la sección "Para actualizar un solo trabajo" . .

Para cambiar los campos Sí/No (S/N) ( ¿Cerrar?, ¿Salir?, ¿Usar piezas estimadas?, Configuración, ¿Comentario? ), seleccione la celda adecuada 1) tocando la celda si usa una pantalla táctil, 2) seleccionando la celda con el mouse de la computadora, o 3) use el teclado para tabular o "flechar" a la celda correcta. Si selecciona la celda usando una pantalla táctil o el mouse, el contenido de la celda cambiará de lo que era a la alternativa (si la celda tenía una respuesta N, cambiará a una respuesta Y). Si selecciona la celda usando el tabulador y/o las teclas de flecha, para alternar la respuesta, seleccione la barra espaciadora. Para cambiar (o alternar) todas las respuestas para un campo específico, elija el botón Alternar apropiado: Alternar Cerrar todo, Alternar Dejar todo, Alternar Usar estimar todo, Alternar comentario .

Aunque el código Workcenter ( W/C ) se puede cambiar seleccionando la celda y escribiendo un código diferente, se desaconseja esta práctica porque sería posible ingresar un código que no existe en el maestro Workcenter (Estimación/Ruteo y Cotización). Administración > Archivo > Mantenimiento del Centro de Trabajo). Para cambiar el código W/C, se sugiere lo siguiente: 1) seleccione el navegador Todos los centros de trabajo (parte superior derecha de la pantalla), 2) elija el centro de trabajo al que cambiar y 3) seleccione la celda del centro de trabajo adecuada (usando la pantalla táctil, el mouse o la pestaña). /teclas de flecha) haciendo que el código de centro de trabajo "diferente" sobrescriba el código de centro de trabajo que se había ingresado. El código de centro de trabajo "diferente" debe seleccionarse cada vez.

Después de actualizar la información, todas las secuencias cerradas serán eliminadas de los trabajos en los que está trabajando el empleado. Si el empleado no tiene trabajos abiertos, el empleado volverá a la pantalla Empleado.

Si el usuario ha iniciado sesión en un horario flexible (consulte la sección debajo de Órdenes de trabajo: todos los horarios) y la opción de empresa en línea estándar Permitir problemas de horarios flexibles está marcada, se le preguntará al usuario si desea entregar material para las piezas. completado después de que el usuario haya hecho clic en Procesar . Nota: Solo se le solicitará al usuario después de completar (total o parcialmente) la primera secuencia de parto. Responder llevará al usuario a Control de planta > Transacciones > Emitir material con respuestas completadas por el sistema que se pueden editar. Responder No omitirá la transacción de emisión de material en este momento; la transacción se puede completar para el horario flexible en un momento posterior yendo a Control de planta > Transacciones > Más artículos > Emitir material para programar .

Los trabajos múltiples en los que se trabaja simultáneamente y que no forman parte de un horario flexible o un horario de mano de obra de lista de cortes se denominan horarios dinámicos.

Si la opción estándar de la empresa en línea Permitir emisiones de cronogramas dinámicos está marcada, se le preguntará al usuario si desea entregar material para las piezas completadas después de hacer clic en Procesar. Nota: Solo se le solicitará al usuario después de completar (total o parcialmente) la primera secuencia de parto. Responder llevará al usuario a Control de planta > Transacciones > Emitir material (para cronogramas dinámicos) o Emitir material para programar (para cronogramas flexibles) con respuestas completadas por el sistema que se pueden editar. Responder No omitirá la transacción de emisión de material. Nota: A diferencia del Programa de lista de cortes y el Programa flexible, la transacción de Entrega de material para un Programa dinámico es una oportunidad única ; si se selecciona la opción y se omite la transacción de Emisión de material durante este tiempo, la transacción de Emisión de material debe realizarse a través de Control de planta > Transacciones > Emisión de material o a través del botón Emisión de material en la pantalla Información del encabezado de la orden de trabajo de la GUI para CADA trabajo funcionó como parte del Programa dinámico.

Secuencias de tareas de aprobación

Todas las secuencias de tareas en las órdenes de trabajo programadas se pueden revisar y completar a través de la GUI.

Resalte la secuencia de tareas adecuada y haga clic en Iniciar trabajo .

La secuencia de tareas se mostrará en la pantalla Finalización de tareas.

Para completar la tarea, el usuario debe resaltar la línea y marcar la casilla Listo . El sistema validará que el usuario es el usuario autorizado o está incluido en el grupo de aprobación y luego solicitará la contraseña del usuario. El usuario debe ingresar su contraseña de inicio de sesión de Global Shop y hacer clic en Aceptar . Luego, la secuencia se completa y la identificación del usuario y la fecha de aprobación se escriben en el detalle de la orden de trabajo . Si la secuencia se marcó como que requiere finalización, ahora se pueden iniciar sesión en las secuencias que siguen a la secuencia de tareas en la orden de trabajo.

Si el usuario no está listo para completar una tarea, se pueden ingresar notas de texto resaltando la línea y haciendo clic en el botón Notas (extremo derecho al final de la línea):

Ingrese texto ilimitado y luego haga clic en Aceptar . Una vez que se han agregado comentarios a una tarea, el sistema mostrará:

Las notas están organizadas por la fecha/hora ingresada. Para ingresar notas adicionales, haga clic en Agregar nuevo . Para revisar las notas existentes, haga doble clic en la línea. Haga clic en Salir para volver a Finalizar tarea.

Aparecerá un signo más (+) en la columna Existen notas para las tareas con notas.

Haga clic en Salir cuando termine de mantener la tarea. La secuencia de tareas se marcará como Cerrada después de que se haya cerrado:

Centro de trabajo

Al seleccionar el botón Centro de trabajo, el navegador cambia a Todos los centros de trabajo y la cuadrícula enumerará los centros de trabajo activos en esta estación de trabajo. Recordatorio: todos los centros de trabajo se pueden seleccionar en cualquier momento, independientemente del botón (Empleado, Centro de trabajo u Órdenes de trabajo) que se seleccionó por última vez.

Resalte un centro de trabajo específico de la cuadrícula.

Aparecerá una lista de todas las órdenes de trabajo programadas para el centro de trabajo. Si el centro de trabajo es la siguiente secuencia no cerrada en la orden de trabajo (todas las secuencias anteriores de material y mano de obra están cerradas), aparecerá una Y resaltada (resaltada en verde) en la columna Listo . El número de piezas que quedan en el trabajo se enumeran en la columna Cantidad . Si la opción de empresa en línea estándar está activada para resaltar secuencias listas con incompletos anteriores , las secuencias listas se resaltarán en amarillo cuando las secuencias de mano de obra anteriores a la secuencia de mano de obra anterior estén incompletas. Si la opción de empresa en línea estándar Ignorar pasos de material al verificar si una secuencia está lista está activa, cualquier secuencia de material anterior se ignorará al determinar la Y en la columna Listo; la determinación de Listo considerará si el WC es la primera secuencia de Trabajo o si la secuencia de Trabajo anterior está cerrada. Nota: La Y en la columna Listo es solo informativa, por lo que un usuario puede registrar una Orden de trabajo/secuencia independientemente de si está lista o no.

Si la opción Estándar en línea está activada para Permitir transferencia de WIP a BIN , se verá una columna WIP Bin y Pcs Available en el extremo derecho. Si las piezas en WIP se han movido a una ubicación, el nombre de la ubicación donde se encuentran las piezas aparecerá en la columna WIP Bin . El contenedor WIP será visible en la secuencia de mano de obra que precede a la secuencia en la que las piezas se movieron a un contenedor. Por lo tanto, permite que el operador del taller en la siguiente secuencia de mano de obra tenga visibilidad de dónde se movieron las piezas en la última secuencia de mano de obra. Las Piezas Disponibles se calcularán como Piezas Movidas en la Secuencia Anterior - Piezas Completadas en la Secuencia Actual - Piezas Desechadas en la Secuencia Actual.

Nota : esta pantalla contiene algunas funciones de cuadrícula adicionales. Haga clic en este enlace para revisar la funcionalidad adicional disponible para esta cuadrícula.

Variación de todos los grupos de trabajo : seleccione uno de los grupos de trabajo que aparecen en el cuadro de desplazamiento para obtener una lista de envío de todos los trabajos para el grupo de trabajo, independientemente de su centro de trabajo.

Seleccionar/Deseleccionar

Se puede iniciar un trabajo (o varios trabajos) desde la pantalla del centro de trabajo de dos maneras. 1) Marque la casilla Seleccionar junto a cada trabajo que debe iniciarse. Desmarque la casilla para anular la selección de los trabajos. 2) Resalte el registro de trabajo adecuado y haga clic en el botón Seleccionar/Anular selección . La casilla Seleccionar se marcará. Continúe seleccionando varios trabajos de la misma manera, si lo desea. Para anular la selección de un trabajo previamente seleccionado, resalte el registro del trabajo y haga clic en el botón Seleccionar/Anular selección . La casilla Seleccionar quedará desmarcada.

Iniciar trabajos

Después de seleccionar el trabajo o los trabajos con uno de los dos métodos mencionados anteriormente, haga clic en el botón Iniciar trabajo para aplicar la hora de inicio a los trabajos seleccionados.

Detalle de orden de trabajo (W/O)

Seleccione una orden de trabajo específica de la lista del cuadro de desplazamiento y haga clic en el botón Detalle W/O . La información y las operaciones del encabezado de la orden de trabajo correspondiente se mostrarán en la tabla. Consulte la explicación de información y operaciones del encabezado de la orden de trabajo en la sección Empleado : Agregar trabajos anterior para obtener las explicaciones y la funcionalidad de esta pantalla.

Órdenes de trabajo

Al seleccionar el botón Órdenes de trabajo , el navegador se establece de forma predeterminada en Todos los trabajos y el cuadro de desplazamiento mostrará una lista de todas las órdenes de trabajo. Otras opciones del navegador son Todos los Horarios y Trabajos Indirectos . Recordatorio : todos los trabajos, todos los horarios y los trabajos indirectos se pueden seleccionar en cualquier momento, independientemente del botón (Empleado, Centro de trabajo u Órdenes de trabajo) que se seleccionó por última vez.

Si la opción de empresa en línea estándar Mostrar trabajos programados para completarse después de la fecha de vencimiento en rojo está activa, cuando se muestre la lista de órdenes de trabajo (botón Órdenes de trabajo o Todos los trabajos del navegador), el número de la orden de trabajo tendrá un fondo rojo. cuando la fecha de vencimiento de la orden de trabajo es anterior a la fecha de finalización. Nota: los elementos secundarios de la lista de materiales reflejarán el color de fondo del elemento principal de la lista de materiales. Recordatorio para los usuarios de APSv3: al realizar cambios en las órdenes de trabajo en APS o realizar una reprogramación global, se debe salir del sistema APS para que esos cambios se reflejen en los archivos de órdenes de trabajo.

Recordatorio : para iniciar sesión en una secuencia, el empleado primero debe seleccionar su nombre de la lista de empleados activos para realizar estas acciones.

Todos los trabajos

Seleccione un trabajo específico de la lista del cuadro de desplazamiento y la información y las operaciones del encabezado de la orden de trabajo correspondiente se mostrarán en la tabla. Consulte la explicación de información y operaciones del encabezado de la orden de trabajo en la sección Empleado : Agregar trabajos anterior para obtener las explicaciones y la funcionalidad de esta pantalla.

Todos los Horarios

Cuando se selecciona Todos los horarios desde el navegador, el cuadro de desplazamiento mostrará todos los horarios flexibles abiertos (Control de planta > Archivo > Horario flexible ) y listas de cortes abiertas (Control de planta > Archivo > Horario de mano de obra de lista de cortes ). Haga clic en el número de horario en la lista y el sistema le preguntará ¿Iniciar horario? Haga clic en para continuar. El sistema agregará todas las órdenes de trabajo para ese horario a la lista de trabajos del Empleado activo y los Trabajos activos en esta estación de trabajo.

Todos los departamentos

Cuando se selecciona Todos los departamentos en el navegador, el cuadro de desplazamiento mostrará todos los departamentos tal como se encuentran en el maestro del centro de trabajo. Seleccione un departamento específico y aparecerá una lista de todos los trabajos disponibles para ese departamento. Seleccione el trabajo o los trabajos de la lista con el botón Seleccionar/Anular selección . Haga clic en el botón Iniciar trabajos y el sistema agregará todas las órdenes de trabajo seleccionadas a la lista de trabajos del empleado activo y los trabajos activos en esta estación de trabajo.

Todas las partes

Cuando se selecciona Todas las piezas en el navegador, el cuadro de desplazamiento mostrará una lista de los números de pieza enumerados en el encabezado de la orden de trabajo de todas las órdenes de trabajo abiertas. Al seleccionar un número de pieza en el cuadro de desplazamiento, se mostrará una lista de todas las secuencias de órdenes de trabajo que pertenecen a una orden de trabajo con el número de pieza seleccionado en el encabezado de la orden de trabajo. Las secuencias están ordenadas por fecha de inicio.

Si la opción estándar en línea Actualizar despacho del centro de trabajo desde APS cada ## horas en lugar de cada hora (usar 0 para apagar ) está marcada y configurada en 0, la opción Mostrar operaciones varias/reproceso está visible en la parte superior de la pantalla GUI. Esta opción muestra secuencias misceláneas y/u operaciones de reelaboración con números de secuencia 995000 y superiores.

Empleos indirectos

Cuando se selecciona Trabajos indirectos desde el navegador, el cuadro de desplazamiento muestra todas las órdenes de trabajo abiertas que han sido marcadas como Indirecto por Inventario > Archivo > Cuentas de mano de obra indirecta. Seleccione un trabajo indirecto de la lista y aparecerá la información y las operaciones del encabezado de la orden de trabajo correspondientes en la tabla. Consulte la explicación de información y operaciones del encabezado de la orden de trabajo en la sección Empleado : Agregar trabajos anterior para obtener las explicaciones y la funcionalidad de esta pantalla.

Transferencias WIP a contenedores

Si la opción Estándar en línea Permitir transferencia WIP a BIN está activada, el operador de la planta podrá realizar transferencias WIP a Bin en la GUI con el uso de un escáner de código de barras. Se deberá crear un informe de BI personalizado para indicar que se debe realizar una transferencia WIP/Bin cuando se escanee la orden de trabajo/el sufijo/la secuencia.

Nota: Las órdenes de trabajo con código de barras deben configurarse con un campo inicial de 2 caracteres que contenga /$, seguido del número de orden de trabajo de 6 caracteres, el sufijo de 3 caracteres y el número de secuencia de 6 caracteres. Por ejemplo, el campo que se va a codificar con barras se vería así:

/$123456789000100 (donde 123456 es el número de orden de trabajo, 789 es el sufijo y 000100 es la secuencia)

Cuando la orden de trabajo/sufijo/secuencia se escanea con el prefijo especial de 2 caracteres (/$), se abrirá la pantalla WIP to Bin Transfer , lo que permitirá al usuario del piso de producción mover piezas en WIP a un contenedor. La cantidad predeterminada será 1. Anule la cantidad si es necesario. Si esta opción está activada, se verá una columna WIP Bin en la pantalla Programar por fecha de inicio para el centro de trabajo y Programar por fecha de inicio para la pantalla de piezas y, si las piezas en WIP se han movido a una ubicación, el nombre de la ubicación en la que se encuentran las piezas ubicado aparecerá en la columna WIP Bin . El contenedor WIP será visible en la secuencia de mano de obra que precede a la secuencia en la que las piezas se movieron a un contenedor. Por lo tanto, permite que el operador del taller en la siguiente secuencia de mano de obra tenga visibilidad de dónde se movieron las piezas en la última secuencia de mano de obra.

Supervisor

Purga

La función principal del botón Purgar es permitir que un supervisor borre a los empleados que se fueron sin resolver su tiempo. Muchos de estos serán empleados despedidos que todavía se muestran como activos y solo necesitan ser dados de alta. Este botón solo está disponible para el personal que se ha configurado como supervisor de GUI siguiendo el mismo procedimiento que permite el acceso a las funciones de seguridad. Cuando un empleado autorizado selecciona esta función, se le pedirá el número de empleado de la persona que se va a purgar. Luego, el programa eliminará al empleado del estado activo solo en el sistema Timeclock y eliminará todos los trabajos en los que el empleado despedido haya iniciado sesión desde el estado activo del reloj.

Otras versiones

  • Versión 1
  • Versión 2
  • Versión 3
  • Versión 4
Was this article helpful?
