Las definiciones de mantenimiento preventivo se utilizan para determinar los requisitos de un centro de trabajo o pieza que se programará para una orden de trabajo de mantenimiento preventivo. Además, desde esta pantalla se puede visualizar el Historial de Mantenimiento Preventivo de cada centro de trabajo.
Control de planta > Archivo > Definiciones de mantenimiento preventivo

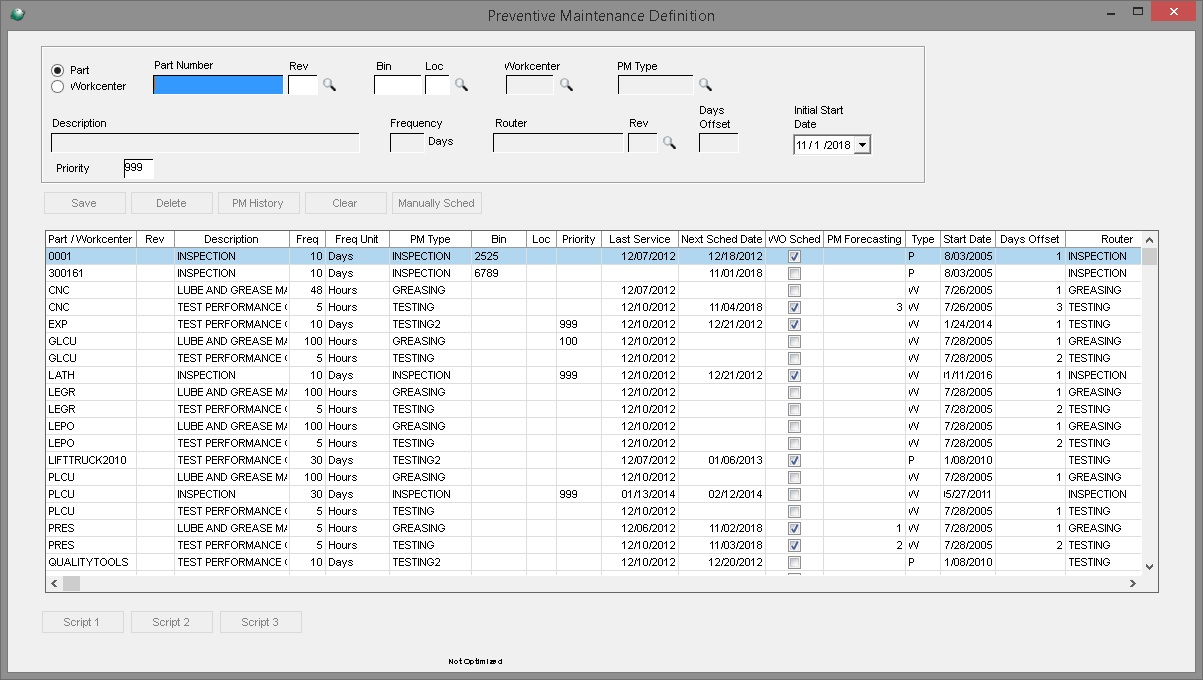

Definiciones de mantenimiento preventivo por centro de trabajo
Seleccione el botón de opción Centro de trabajo.
Seleccione un Workcenter desde el navegador. Se enumerarán todos los centros de trabajo configurados a través de Estimación/Enrutamiento y Gestión de cotizaciones > Archivo > Mantenimiento del centro de trabajo.
Seleccione el navegador Tipo PM . Se enumerarán todos los tipos de PM configurados a través de Soporte del sistema > Administración > Opciones de empresa (avanzadas) > Tablas de fabricación > Mantenimiento preventivo para centros de trabajo. Seleccione el Tipo apropiado para el centro de trabajo seleccionado y haga clic en Aceptar. El tipo de PM , la descripción , la frecuencia y el enrutador son devueltos por el sistema a partir del tipo de PM seleccionado. Anule estos campos si es necesario.
Introduzca el Compensación de días . Este campo se utilizará para determinar la cantidad de días que se agregarán a la fecha de inicio de la Orden de Trabajo de Mantenimiento Preventivo. Esto actúa como una forma de retrasar el inicio de la orden de trabajo. Ejemplo : si se debe programar una orden de trabajo de PM para la fecha actual, pero hay una cantidad de 2 en el campo de compensación de días , la fecha de inicio de la orden de trabajo de PM cambiará de la fecha actual a la fecha 2 días después de la fecha actual (en lugar de de una fecha de inicio del 15/12/12 se convertiría en una fecha de inicio del 17/12/12).
La fecha de inicio inicial se establecerá de forma predeterminada en la fecha actual. Las órdenes de trabajo se programarán inmediatamente con la fecha de inicio inicial establecida en la fecha actual. La única razón para cambiar la Fecha de inicio inicial sería cuando el usuario comience a utilizar el Mantenimiento preventivo GS Si ha estado rastreando el mantenimiento manualmente, es posible que se haya realizado recientemente. Si no cambia la fecha, las órdenes de trabajo se generarán inmediatamente. Le gustaría establecer la fecha en el futuro en función de cuándo se realizó el último mantenimiento para que las órdenes de trabajo no se generen hasta que el mantenimiento venza nuevamente. Si no se debe iniciar un nuevo mantenimiento hasta una fecha futura, cambie la Fecha de inicio inicial.
Si se ingresó un Número de prioridad de programación predeterminado en Opciones de fabricación avanzadas, el campo Prioridad tendrá el valor predeterminado ingresado en las opciones de la compañía. Anule el valor si es necesario. Cuando se programa una orden de trabajo de mantenimiento preventivo, el valor de prioridad se escribirá en el encabezado de la orden de trabajo.
Haga clic en Guardar para agregar la definición a la lista. Haga doble clic en una entrada de la lista para realizar modificaciones. Haga clic en Eliminar para eliminar la definición.
Nota : solo se puede asignar una definición por combinación de centro de trabajo/tipo de PM.
Definiciones de mantenimiento preventivo por pieza
Seleccione el botón de opción Parte . Si selecciona Parte, estarán disponibles los buscadores Número de parte/Rev y Bin/Loc . Haga clic en el navegador Número de pieza/Rev para abrir una lista de todas las piezas de inventario mantenidas a través de Inventario > Archivo > Piezas de inventario. Seleccione la parte adecuada. Si se han asignado contenedores a los números de pieza, seleccione el contenedor/ubicación necesarios en el navegador.
Seleccione el tipo de PM, configurado a través de Soporte del sistema > Administración > Opciones de la empresa (avanzadas) > Tablas de fabricación > Mantenimiento preventivo, que se utilizará con esta definición para la pieza o el centro de trabajo. Abra el navegador Tipo PM para obtener una lista de todos los Tipos que se han creado para piezas o centros de trabajo:
Si se selecciona el botón de opción Pieza, solo se enumeran los Tipos marcados para las piezas. Si se selecciona el botón de opción Centro de trabajo, solo se enumeran los Tipos marcados para los centros de trabajo. Seleccione el Tipo necesario y haga clic en Aceptar :
El tipo de PM, la descripción, la frecuencia y el enrutador se devuelven del tipo de PM seleccionado. Puede anular estos campos si es necesario. La frecuencia determinará el número de horas (para centros de trabajo) o días (para piezas) que se debe programar una Orden de Trabajo de Mantenimiento Preventivo. Introduzca la Compensación de días. Este campo se utilizará para determinar la cantidad de días que se agregarán a la fecha de inicio de la Orden de Trabajo de Mantenimiento Preventivo. Esto actúa como una forma de retrasar el inicio de la orden de trabajo.
La fecha de inicio inicial se establecerá de forma predeterminada en la fecha de hoy. Las órdenes de trabajo se programarán inmediatamente con la fecha de inicio inicial establecida para hoy. La única razón para cambiar la Fecha de inicio inicial sería cuando cambie al mantenimiento preventivo. Si ha estado rastreando el mantenimiento manualmente, es posible que se haya realizado recientemente. Si no cambia la fecha, las órdenes de trabajo se generarán inmediatamente. Le gustaría establecer la fecha en el futuro en función de cuándo se realizó el último mantenimiento para que las órdenes de trabajo no se generen hasta que el mantenimiento venza nuevamente. Si no se debe iniciar un nuevo mantenimiento hasta una fecha futura, cambie la Fecha de inicio inicial.
Haga clic en Guardar para agregar la definición a la lista.
Nota: Solo se puede asignar una definición por combinación de Pieza/Tipo de PM o Centro de trabajo/Tipo de PM. Si está utilizando aplicaciones con varios contenedores/ubicaciones por pieza, debe configurar diferentes tipos de MP para cada contenedor/ubicación de la pieza.
Campos adicionales en la cuadrícula
Último Servicio . La fecha del último servicio se calcula como la fecha en que se creó la última orden de trabajo de MP para la definición de pieza/centro de trabajo. Nota : Si la opción de Fabricación avanzada Generar orden de trabajo basada en el cierre anterior está activada, la fecha del último servicio será la fecha de cierre de la última orden de trabajo de MP para la definición de pieza/centro de trabajo. Con la opción mencionada anteriormente activada, si se ha programado una orden de trabajo pero no se ha cerrado y no existen otras órdenes de trabajo, o no se ha programado ninguna orden de trabajo, la fecha del último servicio estará en blanco.
Próxima fecha programada . La próxima fecha programada se calculará como la fecha del último servicio + días de frecuencia + compensación de días cuando se utiliza una frecuencia de días. Si la Frecuencia se establece en Horas, esta fecha solo se calculará en la cuadrícula si las horas de uso, desde la última orden de trabajo de PM, son mayores que las horas de Frecuencia. Si las horas de uso son mayores que las horas de frecuencia, la próxima fecha programada se calculará como la fecha de hoy + compensación de días. Si no se ha programado ninguna orden de trabajo, la fecha de la próxima programación debe calcularse como la fecha de inicio inicial + los días de compensación, y si la fecha de inicio inicial es anterior a la fecha de hoy, la próxima fecha de programación debe calcularse como la fecha de hoy + los días de compensación. Nota : Si la opción de Fabricación avanzada Generar orden de trabajo basada en el cierre anterior está activada y se programó una orden de trabajo pero no se cerró y no existen otras órdenes de trabajo, la próxima fecha programada estará en blanco.
Programación WO Esta casilla solo se utiliza si la opción de Fabricación avanzada Generar orden de trabajo basada en el cierre anterior está activada. Esta casilla estará marcada si la siguiente orden de trabajo de MP ya se programó pero no se cerró.
Pronóstico de MP . Este campo contiene el número de días hasta que vence la siguiente orden de trabajo de PM. Se calcula como la próxima fecha programada: la fecha de hoy.
Botones
Ahorrar
Haga clic en Guardar para agregar una nueva definición de MP. Haga doble clic en una entrada de la lista para realizar modificaciones. Haga clic en Guardar para conservar los cambios realizados.
Borrar
Haga clic en Eliminar para eliminar la definición.
Historial de PM
Seleccione Historial de mantenimiento preventivo para ver una lista de todas las órdenes de trabajo de mantenimiento preventivo programadas, tanto activas como históricas, para la definición de pieza o centro de trabajo.
Marque la casilla Mostrar solo completadas para mostrar solo las órdenes de trabajo cerradas.
Para los tipos de centro de trabajo, se enumeran el centro de trabajo, el tipo de MP, la orden de trabajo programada, el enrutador/Rev, la descripción del tipo de MP, la fecha en que se ordenó la orden de trabajo y la fecha en que se completó la orden de trabajo:
Haga doble clic en un registro para ver la orden de trabajo asociada.
Para los tipos de pieza, se enumerarán el número de pieza, el contenedor/ubicación, el tipo de MP, la orden de trabajo programada, el enrutador/rev, la descripción, la fecha en que se ordenó la orden de trabajo, la fecha en que se completó la orden de trabajo, la ubicación y el número de serie.
Haga doble clic en un registro para ver la orden de trabajo asociada.
Claro
Haga clic en Borrar para restablecer los campos en la parte superior de la pantalla.
Horario manual
Haga clic en Programación manual . si es necesario programar una orden de trabajo de MP para la pieza o el centro de trabajo sobre la marcha. Esto permite programar una orden de trabajo antes de la próxima fecha programada que aparece en la cuadrícula para la pieza o el centro de trabajo.
